西工大新闻网8月18日电(党委宣传部)友谊校区校园环境综合提升工程是主题教育专项整改整治工作之一。暑假期间,在学校校园环境综合提升工作专班调度下,各部门通力协作,师生积极配合,战酷暑,提质量,保进度,校园环境综合提升工程所立项的30余项重点工作正如火如荼开展,成效初显。8月底前将如期完成主体施工任务,迎接新学期师生正常开学!
一、道路篇

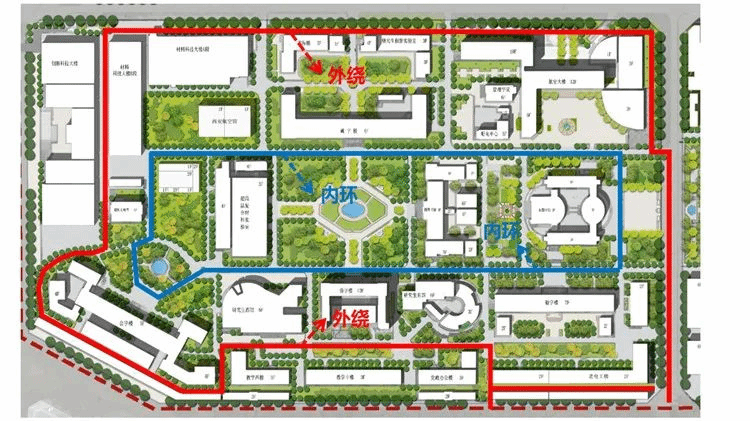

根据学校安排,基建处主要负责“内环外绕”的道路提升及相关建筑拆除工作。以“科学论证、精心组织、效果第一”为指导,按照“样板先行、分区域、分阶段、按项目组织实施”的工作方法,成立处内工作专班,实行举处机制,依法合规、高效稳妥、积极推进校园环境提升工作。

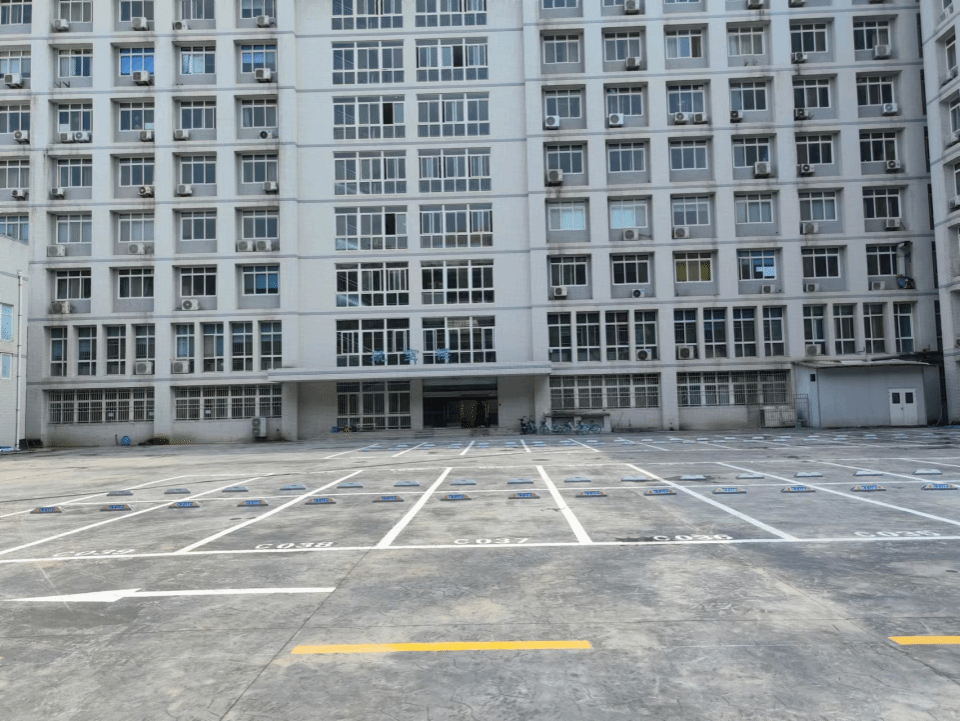

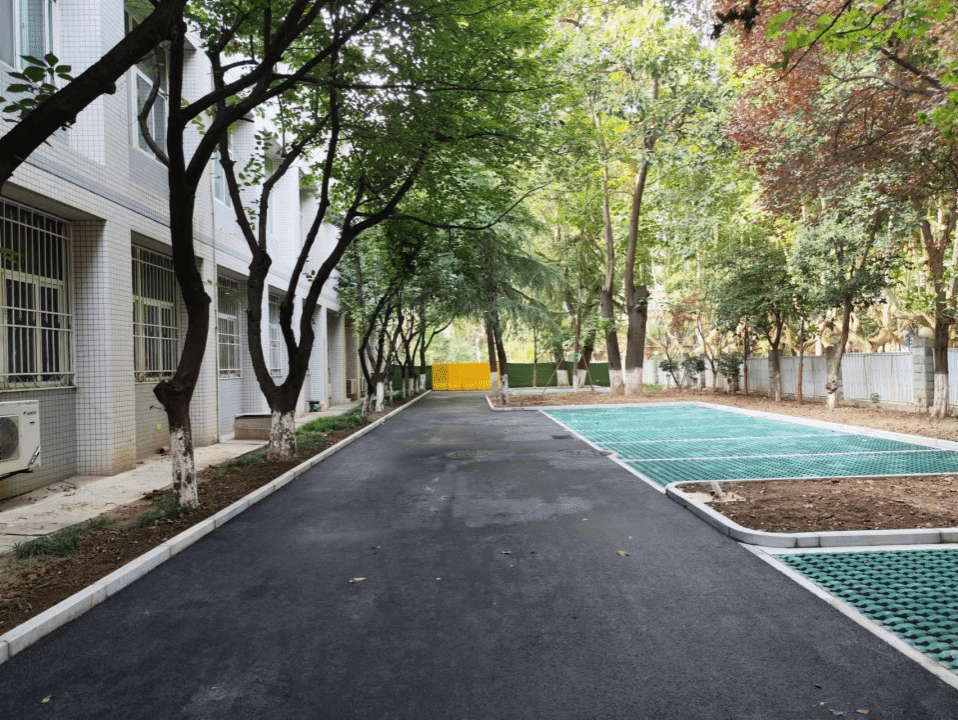

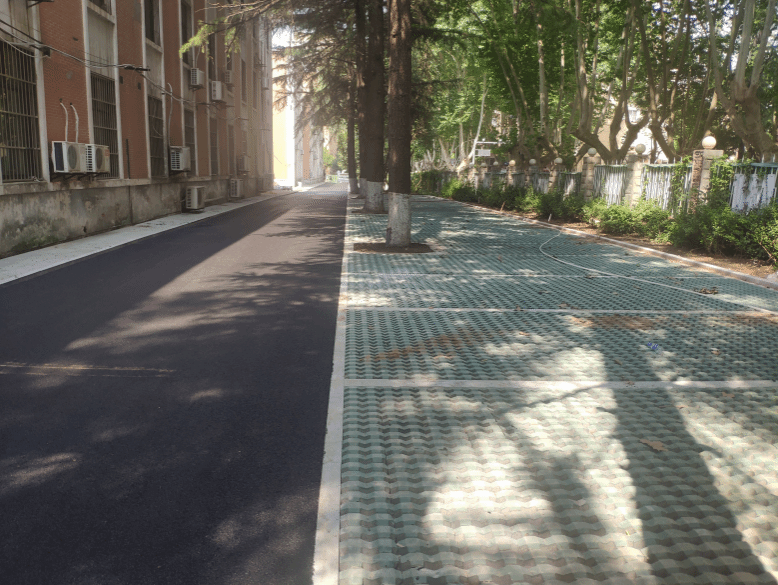

教学区外绕提升项目主要在教学区周边新建道路及停车区,共铺装沥青道路面积15200㎡,规划停车位约318个;内环道路提升主要为教学区行车道和人行道改造,共计铺设面积约21400㎡,其中沥青13400㎡,木栈道5600㎡,陶砖2400㎡。其中外绕项目于7月底基本完工,经校内相关单位联合验收,工程质量合格,已具备通车条件。外绕提升项目的通车,将会较大改善教学区人车混行,停车混乱的状况,为广大师生提供安全、便捷、优美、和谐的教学科研区交通环境。
二、环境篇
后勤产业集团按照学校安排部署,对标调研、检视问题,建立“每周工作例会、不定时现场会”工作机制,提高站位、确保工期,扎实推进各项校园环境综合提升任务服从于质量、服从于效果。目前共承担校园环境净化绿化、水电改造、快递服务提升、浴室加建改造等项目分5批立项27项,目前已完成11项,正在推进16项。
教室环境改善方面:加装85间教室窗帘290个窗户、580片,完成友谊校区诚字楼、西馆教室和长安校区教学东楼、教学西楼空调电源配套项目。
空调电源配套
生活条件改善方面:新建翱翔快递服务中心,推行以24小时智能快递柜为主,无人配送和人工服务站为辅的一站式智能快递服务中心,实现“最后100米”配送的信息标准化、配送区域化和服务集中化。

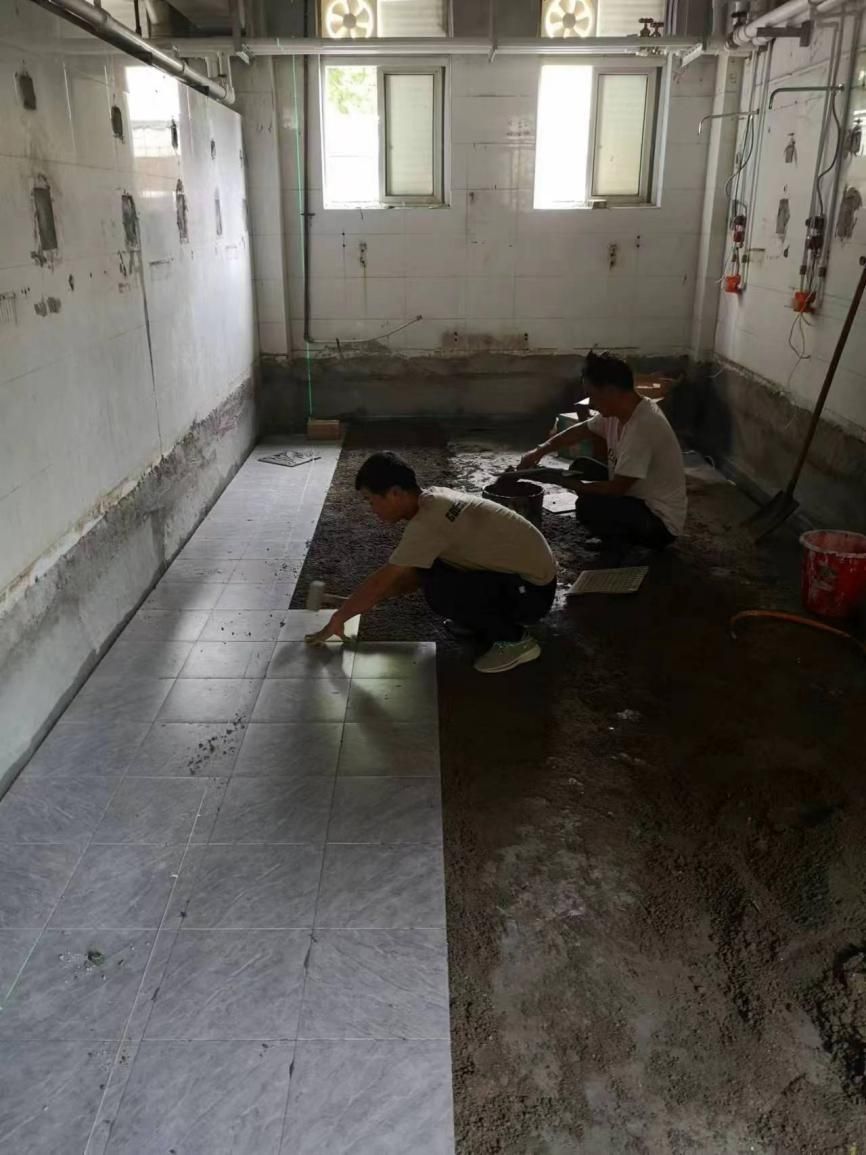

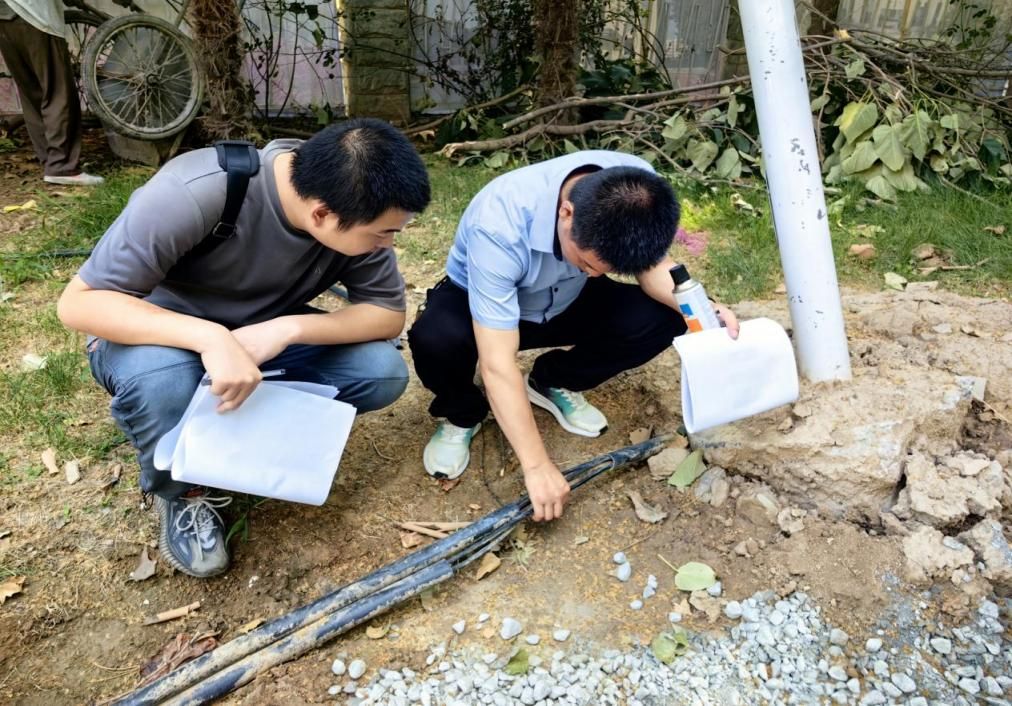

集团还对公共浴室改造,提升洗浴环境,同时对10个单元学生宿舍楼进行加装改造,增设204个浴位;提升卫生间硬件条件,增加擦手纸、卫生纸、洗手液、门帘等设施。共计359个卫生间、1752个厕位、978个门帘;优化校内电力负荷供应,深度挖潜、统筹调配,努力缓解供需矛盾,新建设10kv配电室一处,改造配电室4处,维保变电所16处,新铺设10kv电力电缆350m,利用新加装的进线在线装置8处,全力确保夏季教学、科研、生活用电。

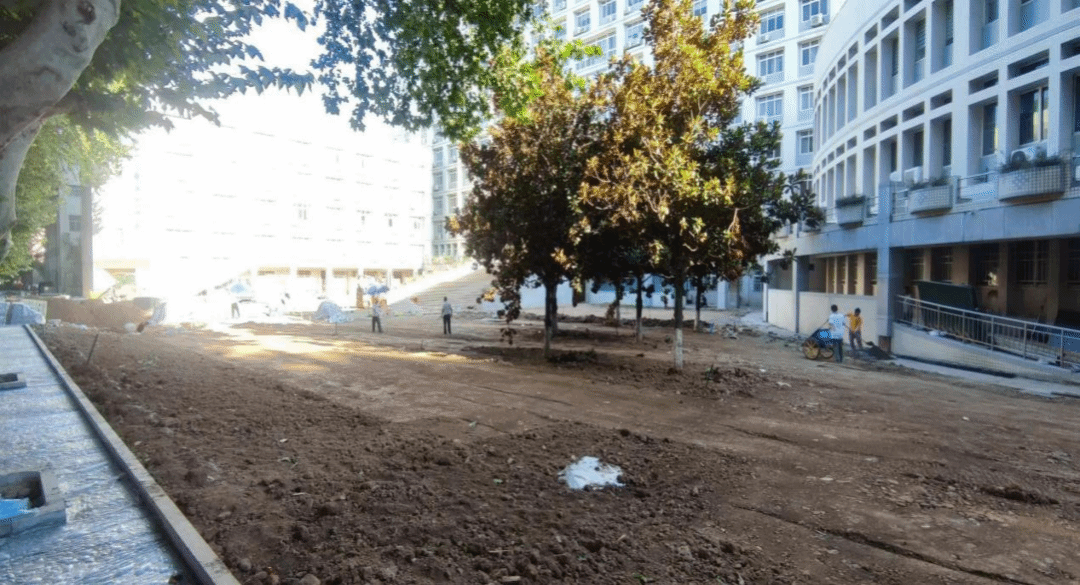

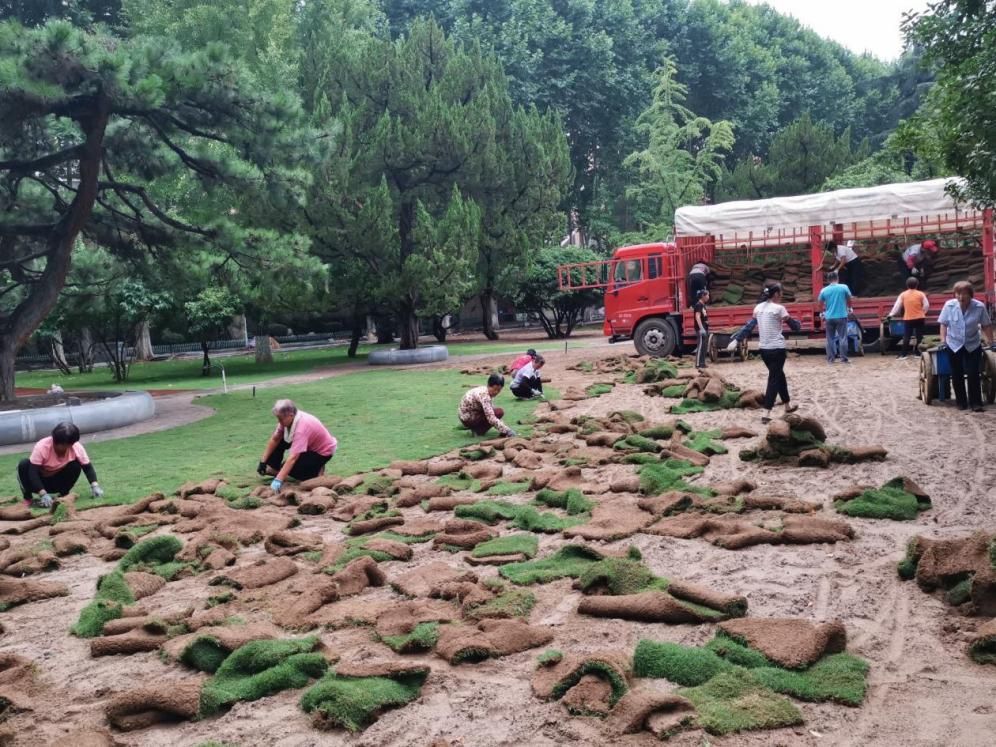

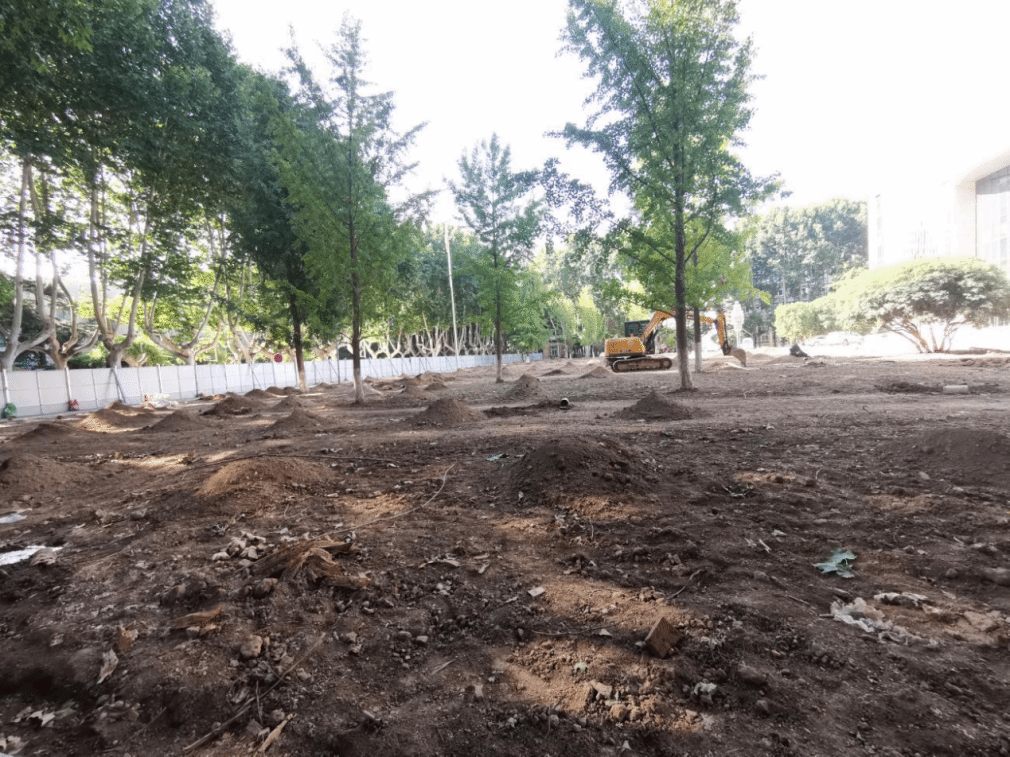

教学区绿化提升项目是校园综合提升重要内容之一。后勤产业集团通过专家咨询、对外调研、模拟设计、现场推演等方式先后形成、修订工作方案300余套,全力调配工程、动力、物业相关工作队伍400余人,推进桃李园中心广场、图书馆周边绿地、角楼广场、校歌墙广场、友谊校区东门区域、公字楼北侧、航空楼南广场景观近35000㎡改造工作,确保各项景园绿化工作高质量完成,提升校园颜值。
桃李园
航空楼南广场
图书馆周边
校歌墙
三、交通篇

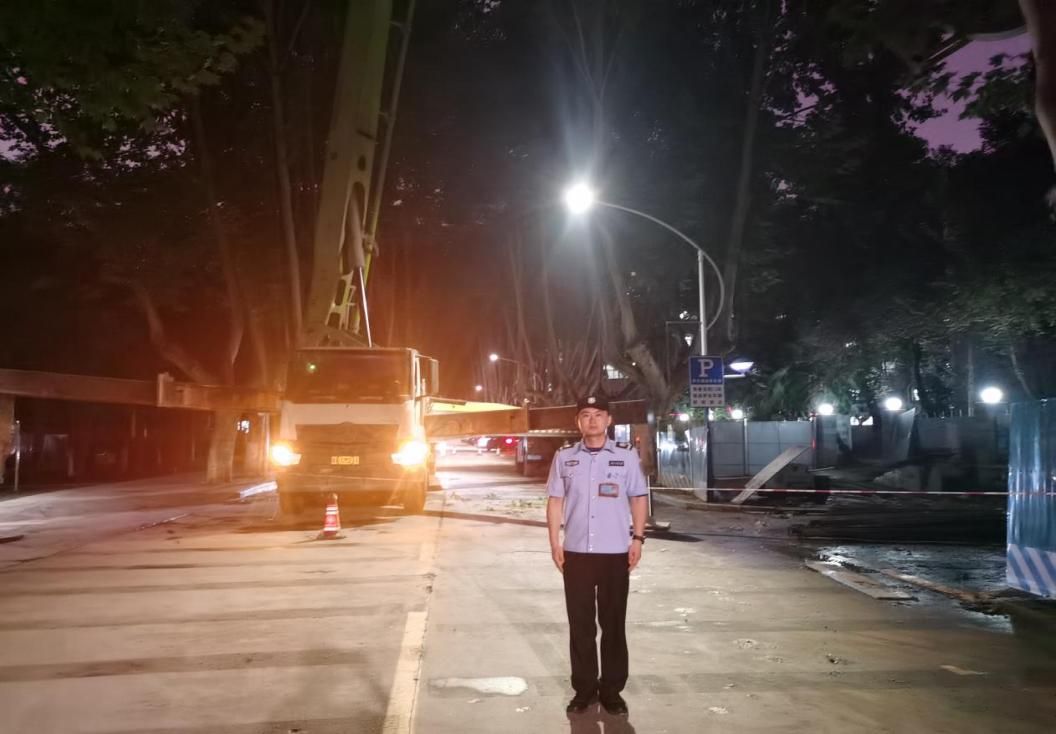

保卫处着力解决长期以来困扰群众的校园交通问题,先后走访14所高校,面向教职工发放千余份问卷,召开21次专题会议,设计修改了12版交通管理方案,从一手调研资料中归纳出制约学校交通的问题,组织多次专题会议对问题进行深刻剖析、追根溯源,并开展校外调研,学习兄弟院校的好做法、好经验,建立了教学科研核心区交通组织管理新机制,形成了“内环外绕”校园交通管理新格局。
学校办公室牵头保卫处、发规处、信息化处等单位围绕“内环外绕”工程,对教学区现有交通布局进行调整,采取分时管理、分区域管理、分时段管理的“三分”管理策略,施行“人员引导、设备引导、技术引导”相结合的车辆管理机制,以改善校园道路车辆拥堵无序的问题。
保卫处还利用暑假期间加强交通安全制度制定,在外绕区域的东南西北4个方位规划5个停车场,对车辆通行条件、停放时段等管理服务内容做出详细规定,后续将有步骤地开展交通新政策宣传推广。此外,由后勤办公室牵头实施的三车间周边绿化工作也在紧张施工中。
为期四十天的暑假集中施工期全面进入冲刺阶段,在学校党委领导下,在广大师生的理解与支持下,校园环境综合提升工作专班各部门将继续以昂扬奋进的精神状态,克服困难,科学规划,保质保量完成各项施工任务。
